Những hình ảnh mới nhất tại dự án Nhà máy điện rác Greenity Nam Định
Tính đến cuối tháng 3 năm 2026, Dự án Nhà máy điện rác Greenity Nam Định – công trình xử lý chất thải ứng dụng công nghệ hiện đại – đã đạt hơn 60% khối lượng thi công tổng thể. Các hạng mục xây dựng và lắp đặt thiết bị đang được triển khai đồng bộ, đảm bảo tiến độ đề ra.

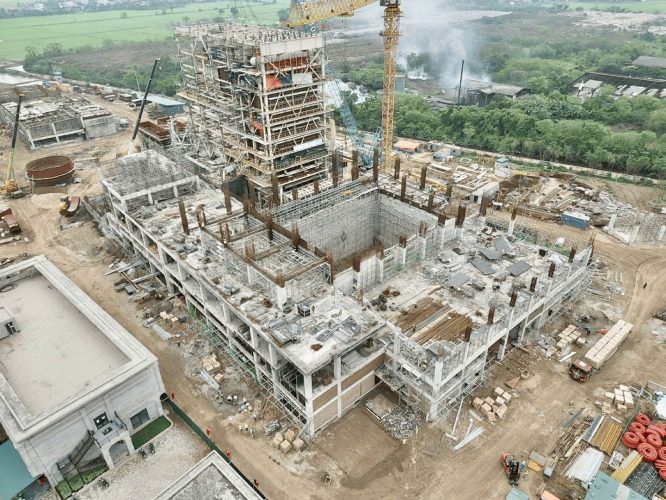

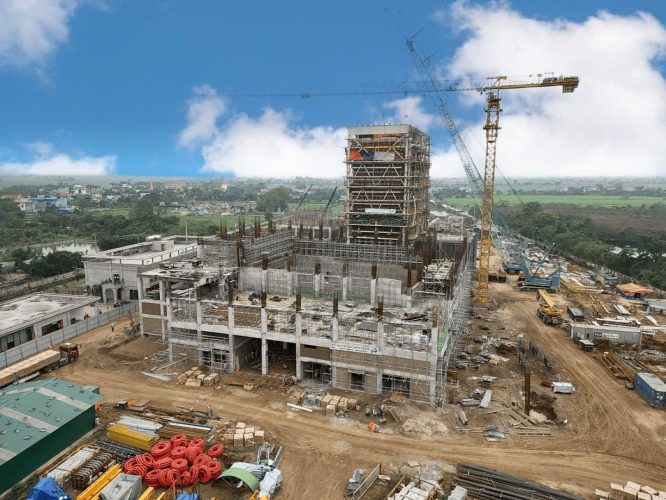

Hiện nay, liên danh tổng thầu đã nhận bàn giao một số hạng mục xây dựng để phục vụ lắp đặt kết cấu và thiết bị, bao gồm: khu vực lò đốt, nhà xỉ, khu vực khói khí, nhà khử khoáng. Trong khu vực Nhà máy chính, công tác thi công được đẩy nhanh với các vị trí trọng điểm:
- Nhà turbine: đã hoàn thiện sàn tại cao độ +12,0 m;
- Khu vực văn phòng nhà máy: đang thi công hệ dầm tại cao độ +17,0 m;
- Hệ thống khử mùi hố rác: đang hoàn thiện sàn ở cao độ +10,75 m;
- Sảnh tiếp nhận rác: đang thi công cột, vách đạt cao độ +12,0 m;
- Cầu dẫn: đang thi công hệ dầm sàn.
Dự kiến trong tháng 4 năm 2026, một số hạng mục phần thô sẽ cơ bản hoàn thành, bao gồm: tháp làm mát, trạm bơm đa năng, trạm xử lý nước rỉ rác và hệ thống ống làm mát tuần hoàn.
Song song với các hạng mục chính trong nhà máy, dự án cũng tập trung triển khai đồng loạt các công trình phụ trợ bên ngoài:
- Trạm cấp nước thô: đã hoàn thiện trạm bơm và hệ thống đường ống; đang tiến hành nạo vét kênh T5 và T5.5;
- Đường dây 22 kV: đã dựng xong 80/95 cột.
Về thiết bị, hiện 90% thiết bị chính đã được nhập khẩu, tập kết tại công trường và đang trong quá trình lắp đặt. Đặc biệt, hạng mục lò hơi và lò đốt đang ở giai đoạn hoàn thiện, chuẩn bị cho công tác nghiệm thu kỹ thuật.
Dự kiến, dự án sẽ được nghiệm thu tổng thể vào Quý III năm 2026, sẵn sàng cho giai đoạn đốt rác và phát điện thương mại. Việc hoàn thành nhà máy không chỉ hiện thực hóa mục tiêu quản lý chất thải hiệu quả của tỉnh Ninh Bình, mà còn góp phần quan trọng vào cải thiện chất lượng môi trường, thúc đẩy phát triển kinh tế – xã hội và nâng cao chất lượng sống cho người dân địa phương.
